Rapidité et qualité  pour un chantier 2 en 1

Retour sur un chantier spécifique, réalisé en seulement quelques jours, au sein de l’Orange Vélodrome de Marseille, avec la mise en œuvre de deux technologies. Le tout sous la direction de Tarkett Sports, mandataire des travaux.

En décembre 2023, la direction de MARS 360 (en charge de l’exploitation de l'Orange Vélodrome) sollicite Tarkett Sports, comme l’explique Rémi Lardin, directeur Grassmaster pour l’Europe du Sud : “L’objectif consistait à fournir, installer et entretenir une pelouse de qualité pour les entraînements et la finale du TOP14, puis pour les matchs des Jeux Olympiques 2024.” Sophie Zabczynski, directrice technique de MARS 360, revient sur le timing très serré de l’opération : “L’installation devait être réalisée après une série d’événements, dont le dernier était le spectacle de Redouane Bougheraba le samedi 22 juin, et les entrainements des deux équipes de rugby le jeudi 27 juin pour la finale du top 14 qui avait lieu le lendemain.”

La première étape des travaux, avant les concerts, a été le sclapage du tapis végétal sur environ 1 cm d’épaisseur, puis la pose de plaques pour protéger la zone sportive.

La préparation en gazonnière

De manière logique, Tarkett Sports s’est orientée vers sa solution PlayMaster de nouvelle génération, le ‘Playmaster Tissé’ : “C’est l’unique Lay & Play monopolymère sur le marché, 100 % recyclable et transformable. Il fait partie des produits GrassMaster Solutions, le département de gazon hybride de Tarkett Sports développé pour répondre aux besoins d’une installation rapide et d’une jouabilité immédiate”, indique Rémi Lardin. Cette technologie PlayMaster est un système de gazon hybride ‘Lay & play’ disponible en rouleaux. “C’est pourquoi, dès le mois de décembre, nous nous sommes rapprochés de notre partenaire Novogreen, professionnel de l’exploitation de gazonnière en Espagne, pour cultiver le gazon souhaité. Le climat ibérique a permis d’avoir une durée réduite de culture de deux mois”, ajoute-t-il. Durant cette période, la société s’est déplacée avec les représentants de MARS 360 : “Il était important de se rendre sur place pour suivre l’évolution de la pelouse et vérifier sa qualité. Par rapport à nos contraintes, notamment l’enchaînement des matchs lors des JO empêchant les opérations mécaniques pour ‘rebooster’ la pelouse, il était primordial d’avoir un gazon très dense et vigoureux dès le départ”, argumente Sophie Zabczynski. La société Novarea était également présente lors des visites pour apporter son expertise au niveau du plan de fertilisation et des opérations d’entretien à prévoir.

Alors que les travaux s’étaient terminés le jour de l’entraînement de veille de match des équipes finalistes du Top14, ces dernières ont été très satisfaites de la qualité de la pelouse.

Le déroulement des travaux

Compte tenu du niveau élevé d’exigence et des attentes propres à de tels événements sportifs, Tarkett Sports s’est naturellement tourné vers son partenaire Parcs & Sports, pour la réalisation des travaux, l’entretien de la pelouse et la gestion des événements sportifs.

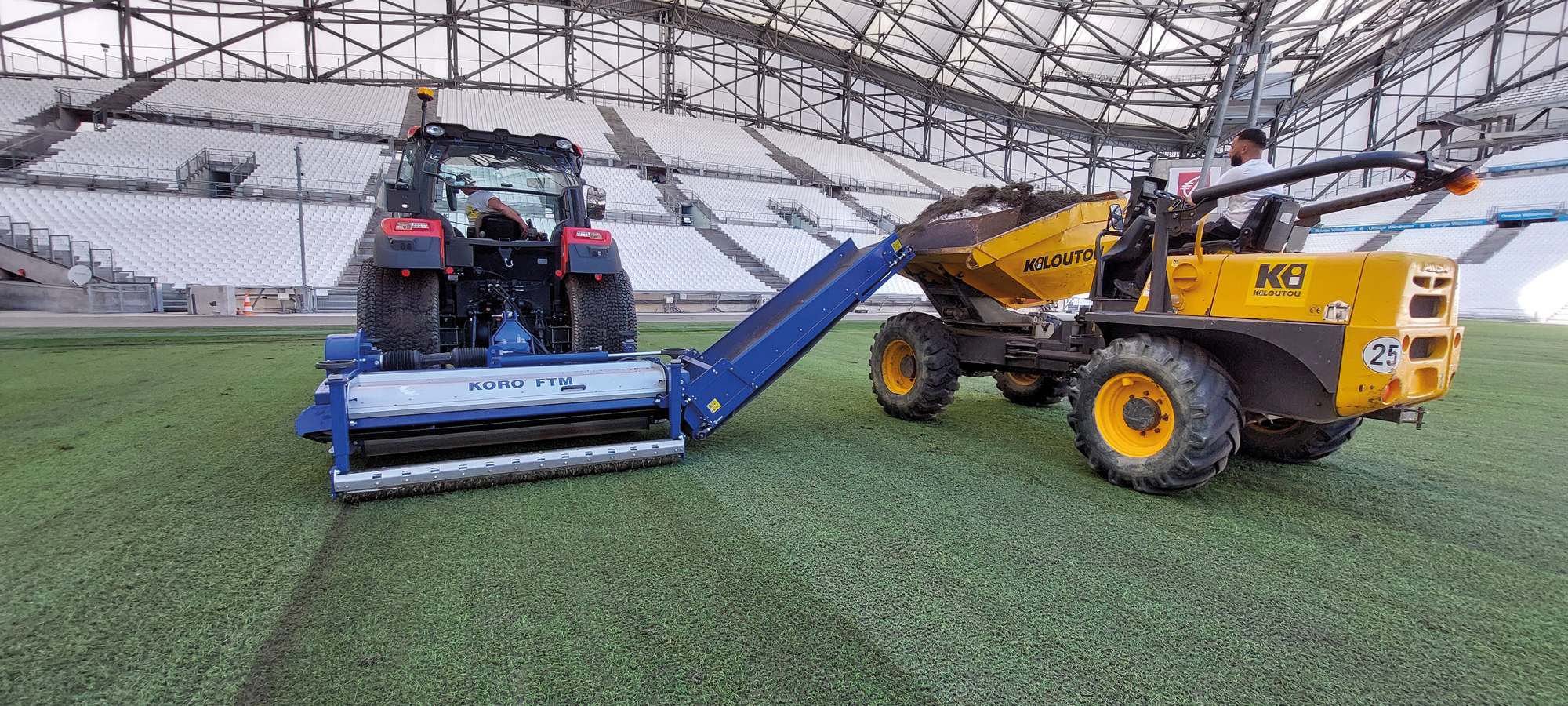

Afin d’anticiper le planning très court des travaux, avant les concerts et spectacles, les équipes de Parcs & Sports ont scalpé le tapis végétal sur environ 1 cm d’épaisseur (les 17 et 18 mai) avant la pose des plaques (légères pour le public et lourdes pour supporter la scène). “Les fibres du terrain hybride existant ont été conservées afin de créer une interface entre la surface initiale et le nouveau gazon. Le Playmaster s’agrippe davantage sur un sable renforcé alors qu’avec un sable classique, les mouvements de plaque auraient été potentiellement plus importants”, justifie Rémi Lardin.

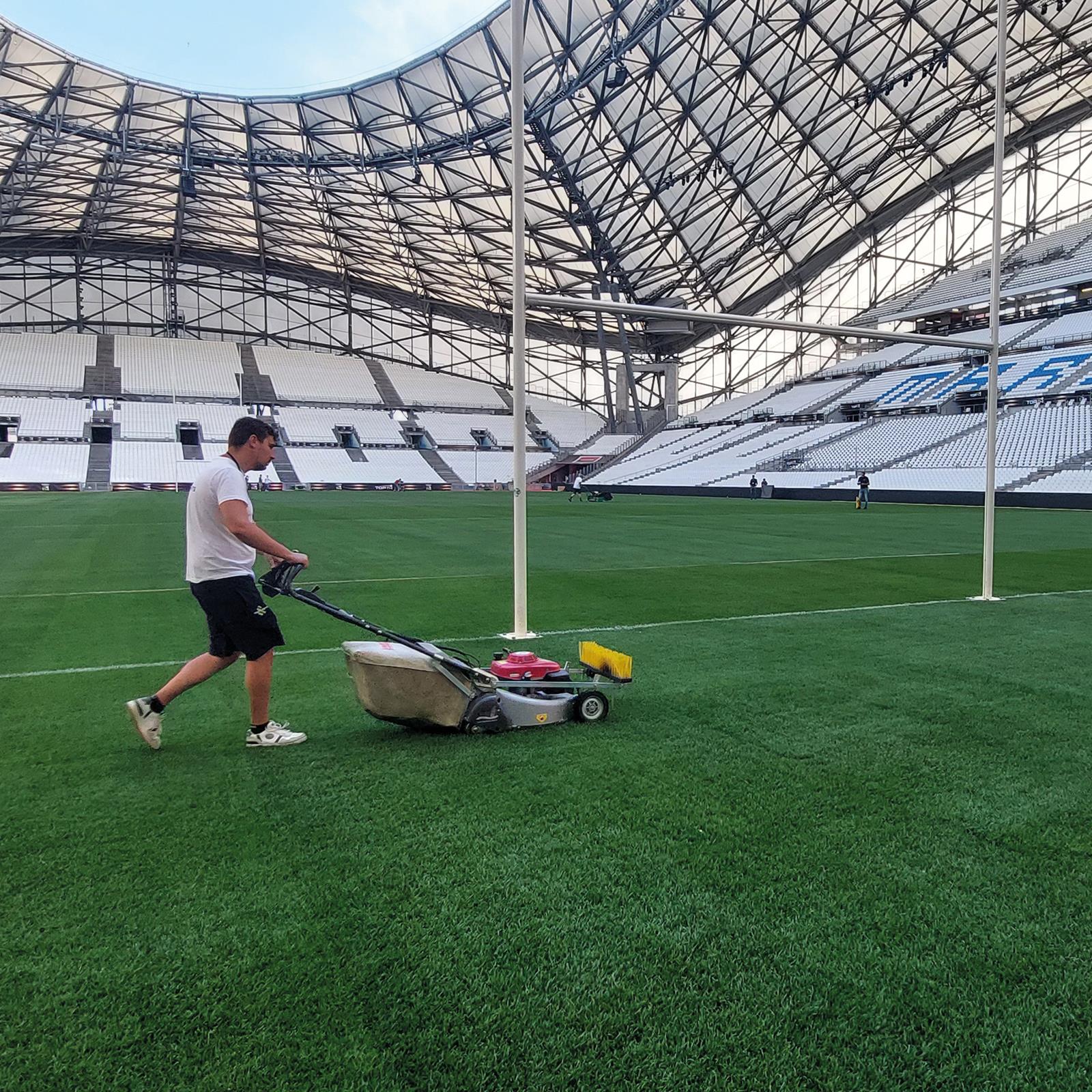

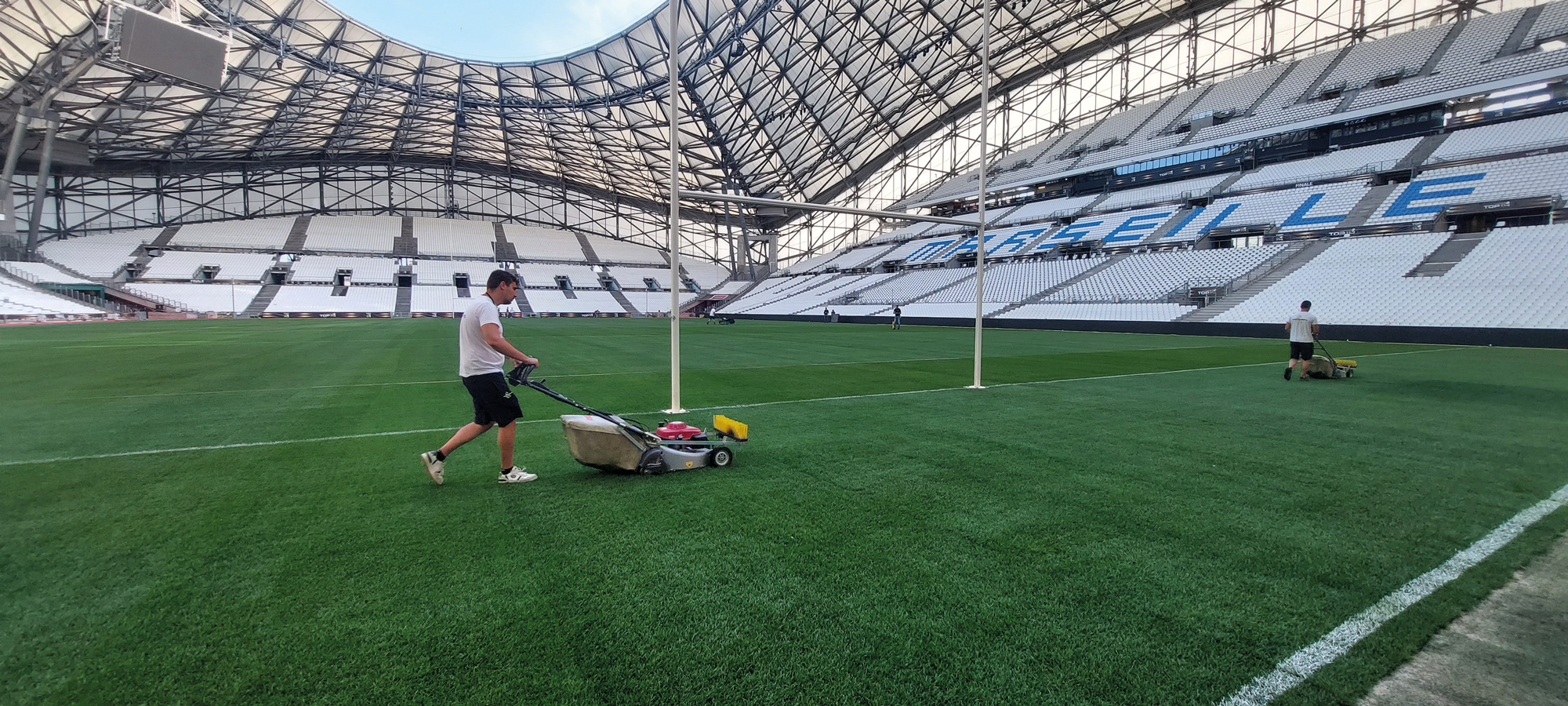

À la suite du spectacle du 22 juin, les plaques furent enlevées dans la nuit et les équipes de pose de Parcs & Sports ont trouvé le terrain comme un peu plus d’un mois auparavant. Après nettoyage, brossage, aération par griffage de la surface à l’aide d’une herse (pour enlever les dernières traces de plaque) et aérations mécaniques avec des pointes de 12 mm, les techniciens ont déroulé plus de 700 rouleaux de gazon PlayMaster lors d’une opération de placage classique (en 2 jours). La dernière étape a consisté à tondre, tracer les lignes et poser les poteaux de rugby alors que les joueurs des deux équipes finalistes du Top14 venaient s’entraîner en fin d’après-midi, veille du match !

Enfin, durant un mois, Parcs et Sports s’est chargée d’entretenir la pelouse car la finale a laissé place à une dizaine de matchs de football dans le cadre des JO 2024. La gestion a été assez sommaire (arrosage, tonte, réparation, biostimulant) sans véritable opération mécanique du fait des matchs très rapprochés. “Nous avons eu de très bons retours lors de la finale de Top14. Au cours des JO, la pelouse s’est bien comportée, même si, fort logiquement, elle montrait quelques signes de fatigue lors du dernier match de compétition”, précise Sophie Zabczynski.

Après la technologie PlayMaster installée pour les matchs de rugby et les JO, le stade Vélodrome a de nouveau fait l’objet de quelques travaux pour recevoir une pelouse hybride ‘stitchée’ GrassMaster pour la saison de football 2024-2025.

Un second changement de pelouse

Dès le départ, Tarkett Sports a également échangé avec Romain Andreac, ‘grounds manager’ de l’Olympique de Marseille, car le club souhaitait une pelouse hybride ‘stitchée’ pour la saison 2024-2025. “Ainsi, après les matchs des JO, Parcs & Sport a enlevé la pelouse. Malheureusement, nous n’avons pas pu la réutiliser car elle fut trop sollicitée sur une courte période. Il aurait aussi fallu trouver un stade intéressé à proximité, avec des dates qui concordaient. Au contraire, en 2022, après la finale du TOP14 au Stade de France, nous avons transféré la pelouse au stade du Mans et elle est toujours en place”, insiste Rémi Lardin.

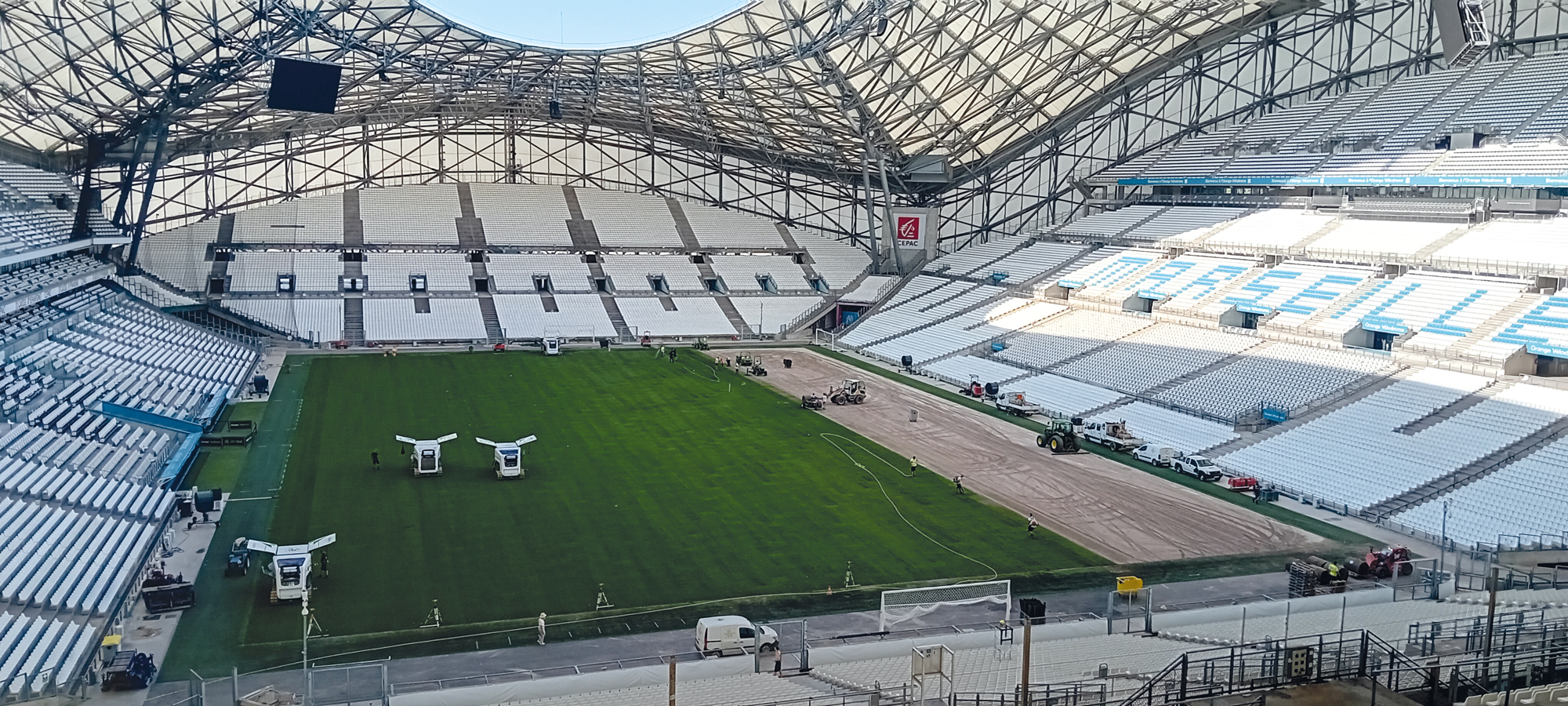

Une fois la pelouse enlevée, les étapes furent classiques : arrachage des fibres, apport de sable USGA et malaxage, nivellement laser, placage de la pelouse naturelle en rouleaux et installation du système GrassMaster en une semaine à l’aide de machines 100 % électriques de 5ᵉ génération.

Depuis le début de la saison sportive, cette nouvelle pelouse a l’air de donner entière satisfaction. Une réussite pour cette double opération, loin d’être évidente initialement.

En seulement quelques jours, les sociétés Parcs & Sports et Tarkett Sports ont réalisé les travaux pour proposer un gazon hybride ‘Lay & play’, puis gérer cette surface sportive pour qu’elle accueille une finale de Top14 et 10 matchs de football des JO 2024 entre le 28 mai et le 6 août.
